石港铁路迁改二标全部110kV电力迁改圆满收官(刘丁鑫)

发布时间:2025-06-27 作者:刘丁鑫 来源:电务指挥部 字号:

经过连续奋战,新建石衡沧港城际铁路沧州段110kV姚狮Ⅰ线迁改工程于6月14日圆满收官。作为全部44处110kV电力线中的最后一处,姚狮Ⅰ线的顺利完工不仅标志着困扰许久的“卡脖子”问题得到彻底解决,更为后续土建施工全面提速奠定坚实基础。这一断点工程的突破,犹如打通石港城际铁路建设的“任督二脉”,为工程整体推进注入强劲动力。

姚狮Ⅰ线迁改工程自启动以来便面临重重挑战。一方面,工程涉及营业线施工,需跨越朔黄铁路这一繁忙干线,施工安全风险极高,任何细微失误都可能影响铁路正常运营;另一方面,工程还需协调朔黄铁路外部电源姚白线陪停,这对施工窗口期的选择和多方协作提出了严苛要求。此外,资金短缺问题一度成为工程推进的“拦路虎”。面对困境,项目部团结各方,并在沧州市发改委的全力协调下,终于敲定12~14日停电迁改,为工程顺利实施创造了条件。

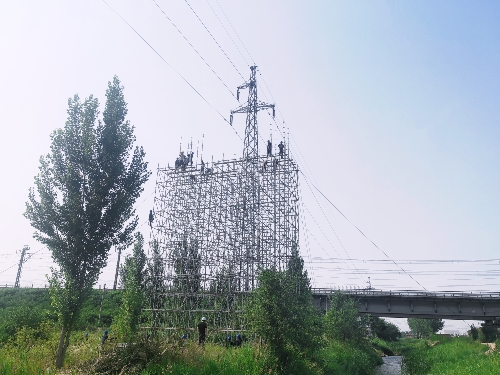

为确保施工安全与质量,项目部提前制定了详细的施工方案和应急预案,在跨越朔黄铁路施工时,精准把控每个环节,争分夺秒在三天时间里顺利完成新建2基单回路电缆终端钢杆、敷设0.22公里单回电缆路径、松紧1.5公里单回架空导地线等多项任务。全体人员昼夜奋战,以专业的技术和高度的责任感,展现出强大的执行力和团队协作精神,实现了工程安全零事故、质量零缺陷的目标。

下一步,项目部将以此为契机,积累宝贵经验,加快推进剩余工程建设,严把质量关、安全关,确保迁改任务按时顺利完成。
